aktuell
- Montage von Baugruppen für die Automobilindustrie
- komplette Produktion von kleinen Küchengeräten - Wasserkocher, Kaffeemaschinen, Toaster,...
- komplette Herstellung von Beleuchtungskörpern
- elektromechanische Montage - Herstellung von Baugruppen für Kopfhörer, Staubsaugerteile, Motorabdeckungen mit Ventilatoren,...
- präziser Tampondruck
- Ultraschallschweißen - Elektronik und Automotive
aktuell
wir bieten Ihnen freie Kapazitäten im Werkzeugbau:
- Herstellung von Formen für den Kunststoffspritzguss
- Herstellung von Vorrichtungen
- Metallbearbeitung - Fräsen, EDM, Drehen, Schleifen,...
2024 - erste echte 2K-Folge - ohne manuelle Umsetzung
Der Kunde hat uns gebeten, ihm zu helfen, die alte Form wieder in Betrieb zu nehmen und Ersatzteile zu produzieren. Es hat funktioniert ;)Werkstoff PBT 30%GF + TPE.
Ende August 2023 - wir haben Bilder mit einer Drohne gemacht
Für das Buch haben wir einige Fotos mit einer Drohne gemacht.
2023 - Materialtrocknung schon komplett
Wir haben den letzten Teil der Trocknung des Materials abgeschlossen - es ist flexibel und ermöglicht es, das getrocknete Material in die Behälter zu laden. Diese können dann zur Maschine gebracht werden und das Material kann aus den Behältern gesaugt werden.
2023 - CNC-Drehmaschine für den Werkzeugbau
Wir haben den Werkzeugbau mit einer neuen CNC-Drehmaschine DMG MORI NLX 2500-700 ausgestattet.
2022 - zentrale Trocknung und Transport des Materials

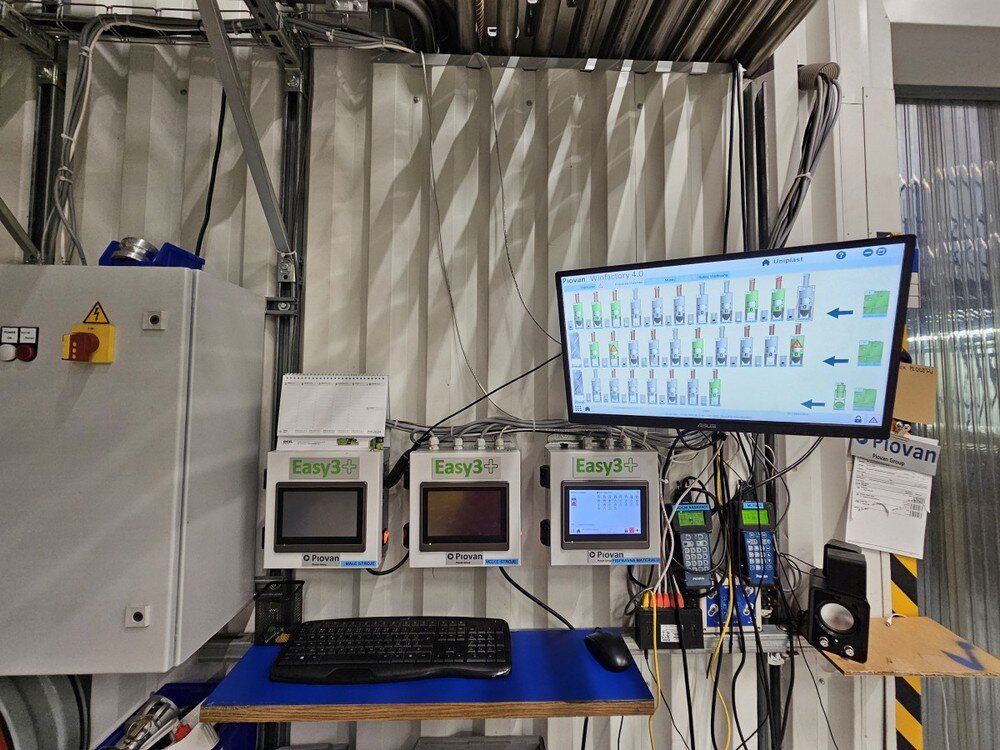

Wir haben die zentrale Trocknung und den Materialtransport erweitert, so dass wir fast alle Maschinen abgedeckt haben.Wir haben ein Projekt zur elektronischen Dokumentation gestartet, um den Papieraufwand zu reduzieren.
2021 - vollelektrische Spritzgießmaschinen von FANUC
Für die Kunststoffspritzerei haben wir uns für vollelektrische FANUC-Spritzgießmaschinen entschieden, die mit Linearrobotern, Sortierklappen und Förderbändern ausgestattet sind. Diese Maschinen garantieren eine hohe Präzision und Wiederholbarkeit des Produktionsprozesses sowie Energieeffizienz und Lärmreduzierung. Deshalb haben wir 4 Maschinen mit einer Schließkraft von 50, 100, 150 und 220 Tonnen beschafft.
2019 - Tuschierpresse, Lagerung von Werkzeugen
Wir haben eine Tuschierpresse ins Werkzeugbau gekauft, um die Montage der Formen zu erleichtern.Für die Lagerung der Werkzeugen haben wir Gleitregale mit hoher Tragfähigkeit angeschafft.
2019 - Implementation von MES System
Wir haben ein neues Produktionsplanungs- und Steuerungssystem (MES) implementiert - BMS Plantmaster + automatische Datenerfassung direkt von den Maschinen und Eingabe in ERP. Dies ermöglicht es uns:- die Produktion in Real-Time zu sehen- die Produktion einfacher und effizienter zu planen- schnell auf mögliche Ausfälle oder Änderungen zu reagieren

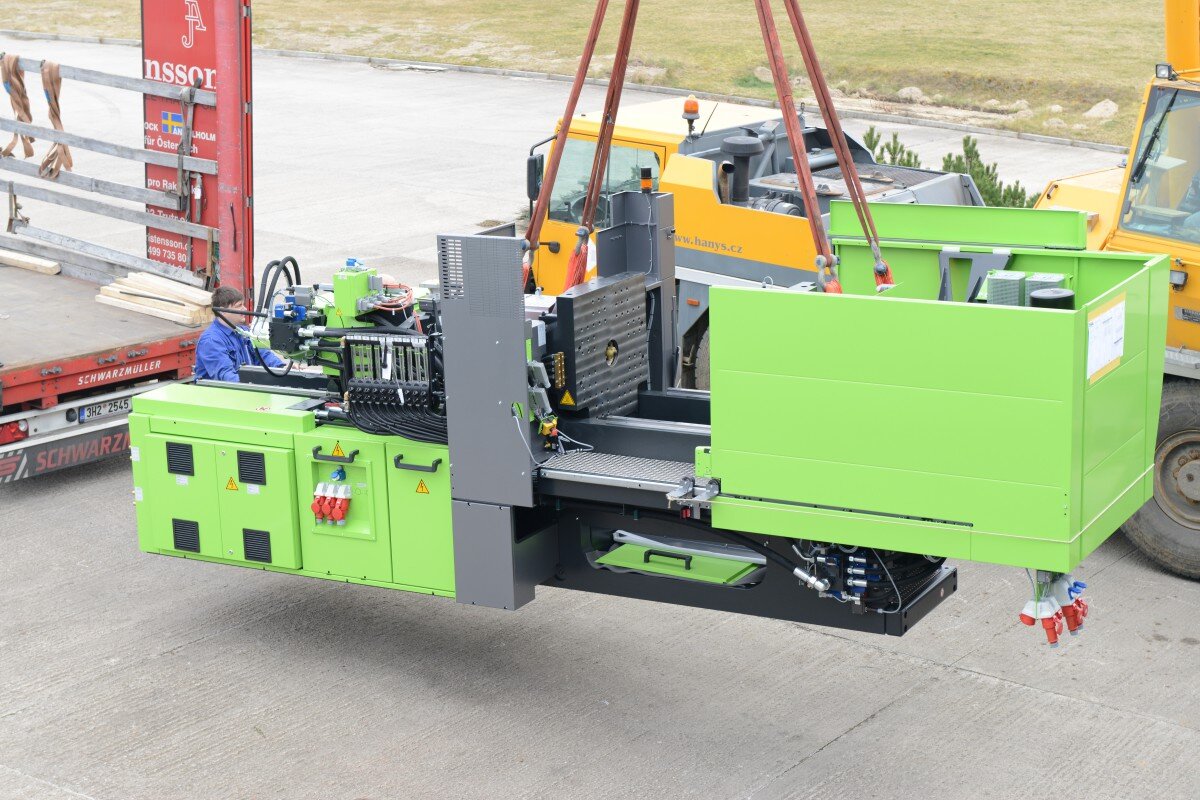

Juni 2018 - 4 neue Engel-Maschinen angekommen
Um eine ausreichende Kapazität zu gewährleisten, haben wir ENGEL Maschinen mit Schließkräften von 50t, 80t, 220t und 400t angeschafft.Wir haben jetzt insgesamt 27 Maschinen - 35-500t.
Dezember 2017 - Engel 400t + Montagetische
Wir haben unsere Kapazität für die Produktion von größeren Teilen erweitert - Engel 400t.Wir haben neue Montagetische für die Montage gekauft.
říjen 2017 - Engel 160t + příprava montážní haly
Wir haben eine weitere Engel-Maschine gekauft - diesmal mit einer Schließkraft von 160t.Vorbereitung der Montagehalle für das neue Projekt und Umzug aus den bestehenden Räumen - neuer Boden + Regale.

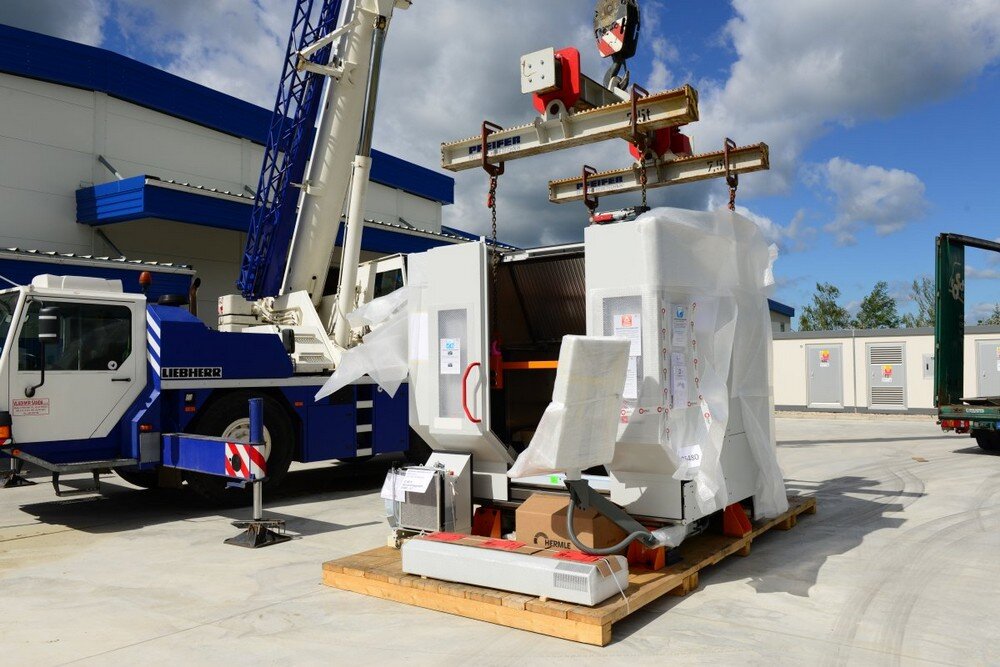

Juni 2017 - drittes Bearbeitungszentrum von HERMLE
Drei-Achsen-Bearbeitungszentrum speziell für Werkzeugplatten. Neu in unserem Werkzeugbau ;)
Februar 2016 - Rezertifizierung vom Managementsystem
ISO 9001, ISO 14001, ISO TS 16949 - zertifiziert durch den TÜV Nord
Mai 2015 - neue Drehmaschine für den Werkzeugbau
Wir haben eine neue Drehmaschine für den Werkzeugbau gekauft.
Dezember 2014 - Bauarbeiten komplett + Einzug der ersten Maschinen

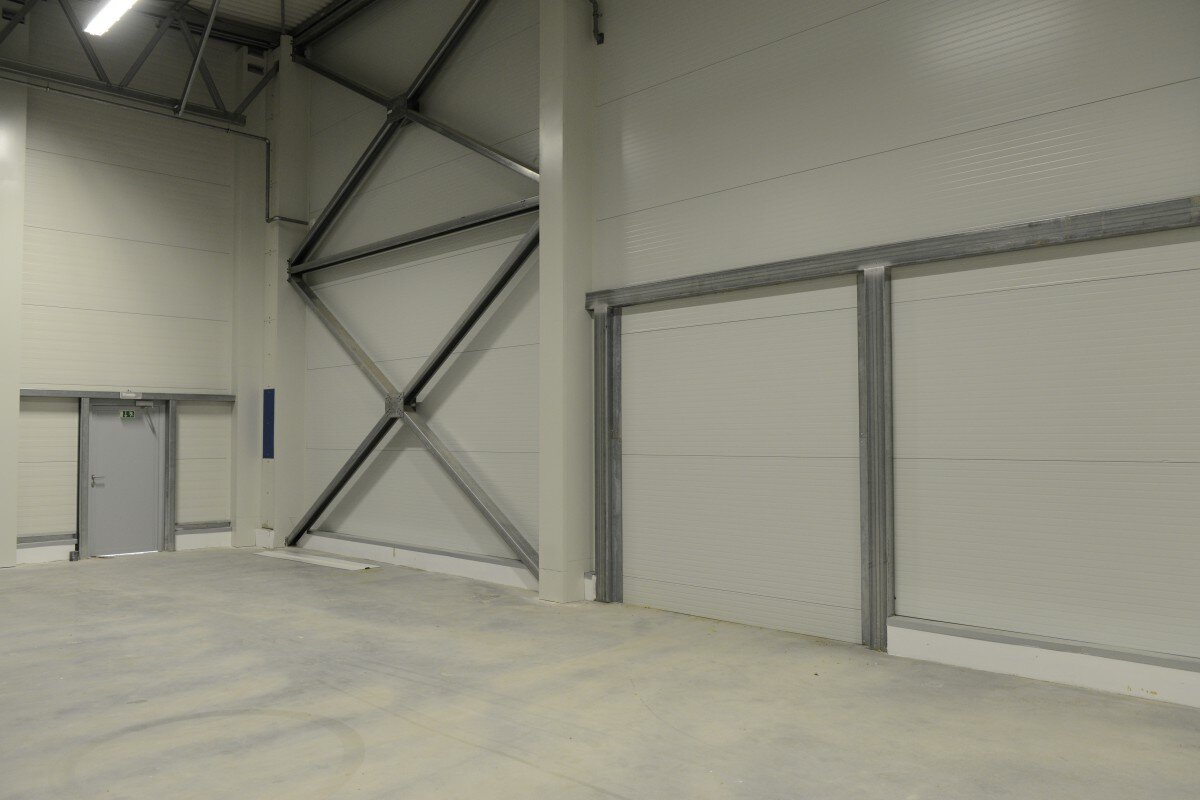

Der Innenausbau ist bereits abgeschlossen, Löschmittel sind vorhanden ;)Die Bearbeitungszentren Hermle C12 und Hermle C42 sind installiert.Der 3D-Drucker EOS P396 ist ebenfalls bereits vor Ort.29.12.2014 - ZULASSUNG für Werkzeugbau + R&D Zentrum.
Oktober 2014 - Bauarbeiten
Anfang von Interieurarbeiten
August-September 2014 - Bauarbeiten
Juli 2014 - Bauarbeiten
Juni 2014 - Simulationsprogramm
wir haben CADMOULD 7.0 3D-F Spritzgießsimulationssoftware gekauft
- Simulation des Materialflusses in die Werkzeuge einschließlich 2K und Einsätze
- Analyse der Schwindung und Verformung
- Analyse von Kaltfugen, Einfallstellen, letzter Füllpunkt,...
Juni 2014 - Bauarbeiten

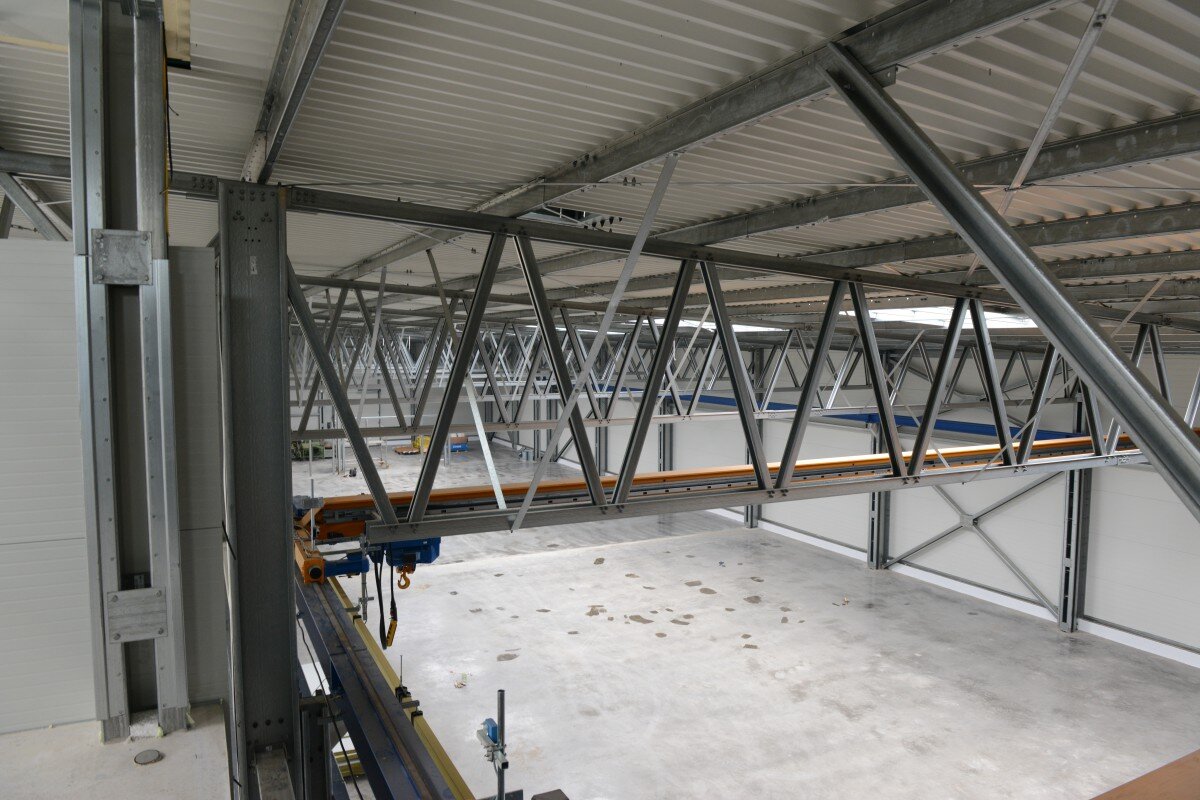

Der Aufbau der Konstruktion beginnt.
Mai 2014 - Bauarbeiten
die Grundlagen werden bald komplett seindie Säulen werden langsam vorbereitet
April 2014 - Bauarbeiten
Fundamentverstärkung
März 2014 - Anfang der Bauarbeiten am neuen Lager, Entwicklung und Werkzeugbau
März 2014 - Beschaffung eine neue Spritzgießmaschine Engel victory 1350/220
modernste Steuerungenmit integriertem Linearroboter
Februar 2014 - Beschaffung einer neuen CNC 3D-Messmaschine Wenzel LH 87
neueste GenerationSteintisch, Brücke und Pinola für noch genauere Messungenmax. Messbereich: 800x1500x700mm
Februar 2013 - Rezertifizierung des Managementsystems
Zertifizierung durch den TÜV Nord
Januar 2013 - CAD-Arbeitsplatz
wir haben einen CAD-Arbeitsplatz angeschafft - Autodesk InventorTeil dieser SW ist auch ein Modul zur Füllanalyse
Mai 2012 - Klimatisierung für das Messlabor
Wir haben 2 Klimageräte im Messlabor installiert, um eine 100%ige Umweltstabilität zu erreichen.
April 2011 - neue 500t Maschine + zentrale Trocknung und Materialtransport
Wir haben eine neue Spritzgießmaschine von ARBURG mit einer Schließkraft von 500t installiert.Gemäß dem langfristigen Plan haben wir den zentralen Materialtransport von PIOVAN erfolgreich realisiert und in Betrieb genommen.
- verbesserter Materialfluss
- bessere Transparenz
- Verringerung des Fehlerrisikos (codierte Station)
2010 - Automatisierung
Wir haben einen weiteren Schritt zur Sicherung der Prozessstabilität und Produktionsqualität auf größeren Maschinen mit höherem Anteil an halbautomatischer Arbeit eingeleitet und 2 Battenfeld-Maschinen (200 und 270t Schließkraft) mit Linearrobotern nachgerüstet.
2010 - Rezertifizierung
Rezertifizierung des integrierten Managementsystems
2009 - zentrale Trocknung und Transport des Materials
erster Teil des zentralen Materialtransports (Piovan Mischtrichter für die 2 größten Maschinen)
2009 - Umzug des Montagewerks
Umzug der Montage von gemieteten Räumlichkeiten in Chlumec na Cidlinou in das ehemalige Kunststoffspritzerei in Sopřeč.
2008 - vybavení nástrojárny
Wir haben Ausrüstung für den Werkzeuginstandhaltung gekauft:
- Drehbank
- Flachschleifmaschine
- Tischbohrmaschine
- Säge
Juni 2007- 2K Spritzgießmaschine
Wir haben Kunststoffspritzerei mit der ersten Zweikomponenten-Spritzgießmaschine ausgestattet.Schließkraft: 500 tAbmessungen zwischen den Säulen: 920x920 mmVolumen der horizontalen Spritzeinheit: 1608 cm³Volumen des vertikalen Spritzaggregats: 154 cm³Die Maschine ist mit einem 5-Achsen-Roboter ausgerüstet.
Ende 2006 - Anfang 2007 - Zertifizierung nach ISO TS 16949 und ISO 14001
im Oktober 2006 wurde das Umweltmanagementsystem nach ČSN EN ISO 14001:2005 zertifiziertim Januar 2007 wurde das Qualitätsmanagementsystem nach ISO/TS 16949:2002 und DIN ISO 9001:2000 zertifiziert
1.5.2005 - Start der Produktion in der neuen Kunststoffspritzerei
=> die Adresse ändert sich in:UNIPLAST Pardubice spol. s r.o.Žáravice 61, CZ-533 16 Žáravice, Tschechische Republik
Herbst 2004 - Automatisierung der Produktion
Wir haben die ersten Angusspicker von Geiger gekauft.
Ende August 2004 - Start des Baus der neuen Kunststoffspritzerei
-> Bauprojekt abgeschlossen - April 2005

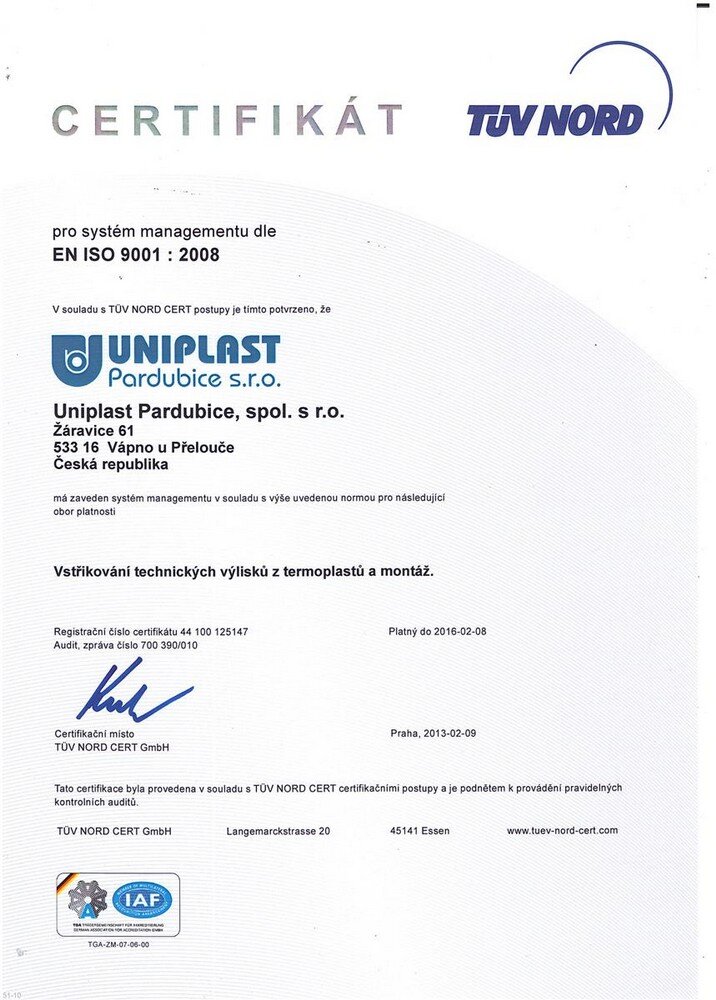

Mai 2003 - Zertifizierung nach ISO 9001:2000
Umstellung auf den neuen Standard
Ende 2002 - Verbesserung der Technologie in der Kunststoffspritzerei
Förderbänder, Anguss-Separatoren
